Jourskada efter takbrand i kontorsbyggnad i Täby

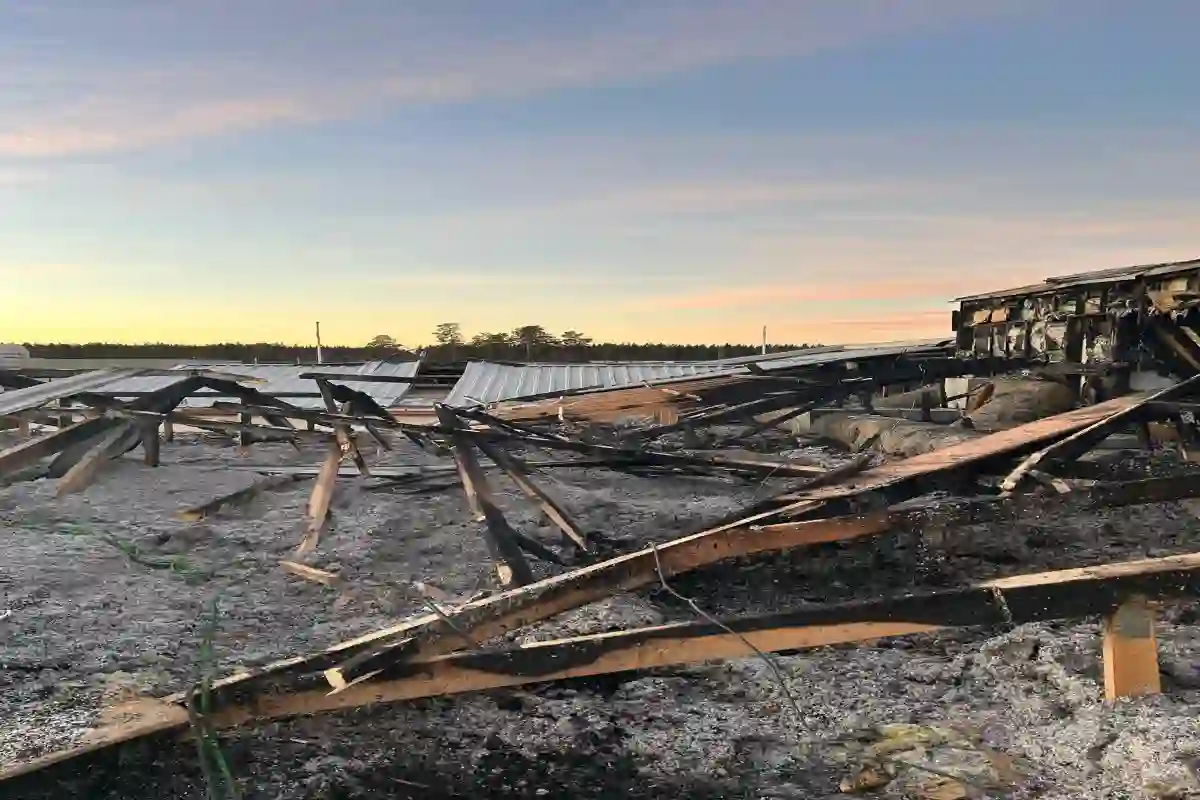

Brandskadat tak på kontorsbyggnad i Täby efter takbrand.

Jourskadans omfattning

Saneco Bygg fick i uppdrag av Ocab att utföra ett akut jourarbete efter en takbrand i en kontorsbyggnad i Täby. Byggnaden har tre våningar och den berörda takytan omfattade cirka 700 kvadratmeter.

Arbetet bestod av taksäkring, fallskydd, rivning av bränt material, uppbyggnad av provisoriska takstolar samt montering av träskivor och presenningar. Uppdraget utfördes under jul- och nyårsperioden 2025–2026 och genomfördes som utförandeentreprenad enligt AB-U 07.

Efter branden var stora delar av taket öppna och brandskadade. Förkolnade takstolar, skadad isolering och förstörda takpartier behövde hanteras samtidigt som personalen arbetade på hög höjd. Arbetet krävde därför en tydlig ordningsföljd där säkerheten på taket behövde hanteras parallellt med rivningen och uppbyggnaden av den provisoriska takkonstruktionen.

Som byggföretag i Stockholm utför Saneco Bygg byggarbeten efter brand- och försäkringsskador för skadeföretag, försäkringsbolag, fastighetsägare, företag och andra professionella beställare.

Projektet visar hur Saneco arbetar som byggföretag i Täby i ett uppdrag där snabba insatser, rätt fallskydd och samordnade byggåtgärder var avgörande för genomförandet.

Projektfakta

Plats: Täby

Beställare: Ocab

Uppdrag: Jourskada efter brand

Omfattning: Takbrand i kontorsbyggnad med tre våningar, cirka 700 m²

Arbetsmetod: Taksäkring och fallskydd

Underarbete: Rivning av bränt material och byggnation av provisoriska takstolar

Genomförande: Provisoriska takstolar samt montering av träskivor och presenningar

Entreprenadform: AB-U 07 – utförandeentreprenad

Projektperiod: Jul och nyår 2025–2026

Status: Slutfört

Före och efter arbetet

Efter takbranden var stora delar av takkonstruktionen svårt skadade. Bilderna från utgångsläget visar förkolnade takstolar, brandskadad isolering, rester av takmaterial och öppna partier där yttertaket inte längre var intakt.

De öppna delarna innebar att byggnaden var utsatt för snö, regn och vind. Samtidigt skapade öppningarna mellan takstolarna tydliga fallrisker för dem som arbetade på taket. Innan den provisoriska täckningen kunde monteras behövde bränt material rivas bort och tillfälliga stöd, arbetsytor och takstolar byggas.

Saneco genomförde arbetet etappvis över den berörda takytan. Efter rivningen byggdes provisoriska takstolar och träskivor monterades som underlag. Takytorna täcktes därefter med presenningar som fixerades mot den tillfälliga konstruktionen.

Före

Brandskadat tak på kontorsbyggnad i Täby efter takbrand.

Takområdet efter branden med förkolnade takstolar, brandskadad isolering, förstörda takpartier och stora öppningar i konstruktionen.

Efter

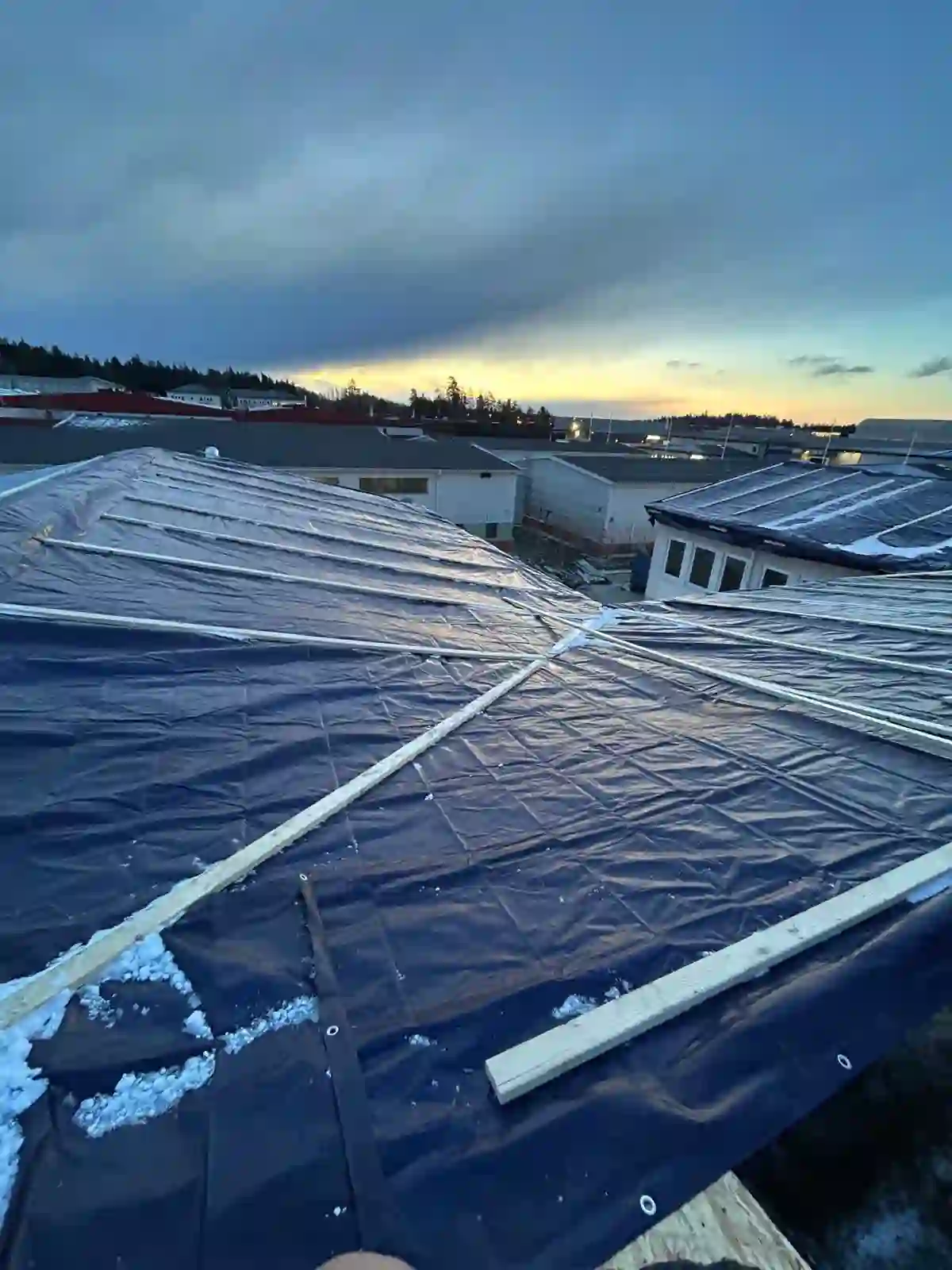

Tillfälligt täckt tak efter takbrand i Täby.

Det brandskadade taket efter att provisoriska takstolar, träskivor och presenningar monterats för att skapa en sammanhängande tillfällig täckning.

Utgångsläge och behov

Takbranden hade orsakat omfattande skador på kontorsbyggnadens takkonstruktion. Delar av yttertaket hade förstörts och flera av de kvarvarande takstolarna och byggnadsdelarna var tydligt brandpåverkade. På vissa delar låg rester av plåt, isolering och andra material kvar över konstruktionen.

Det berörda området omfattade cirka 700 kvadratmeter och var fördelat över en takkonstruktion med flera nivåer, vinklar och anslutande byggnadsdelar. Kontorsbyggnaden består av tre våningar, vilket gjorde arbete på hög höjd och fallskydd till centrala delar av uppdraget.

Det fanns ett omedelbart behov av att säkra taket, riva bort bränt material och skapa en provisorisk konstruktion över de öppna delarna. Utan en tillfällig täckning hade snö, regn och annan nederbörd kunnat tränga längre in i byggnaden och orsaka ytterligare skador.

Arbetet genomfördes under jul- och nyårsperioden. Vinterväder, snö på takytorna, kyla och få timmar med dagsljus påverkade de praktiska förutsättningarna. Arbetsbelysning behövdes under delar av arbetet för att rivning och uppbyggnad skulle kunna fortsätta när det var mörkt.

Projektets särskilda utmaningar

Den största utmaningen var att arbeta säkert över ett stort och svårt brandskadat tak. När delar av yttertaket och underliggande material hade förstörts fanns inte längre sammanhängande ytor att röra sig över. Mellan takstolarna fanns öppningar ned mot byggnadens underliggande delar.

Bränt trä och andra skadade byggnadsdelar kunde inte hanteras på samma sätt som en oskadad takkonstruktion. Materialet behövde rivas bort kontrollerat samtidigt som tillräckliga arbetsytor och stöd behölls för det fortsatta arbetet.

En annan utmaning var takets omfattning. Cirka 700 kvadratmeter skulle säkras och täckas under vinterförhållanden. Presenningarna behövde monteras över flera takfall och anslutningar och samtidigt få tillräckligt stöd av provisoriska takstolar, reglar och träskivor.

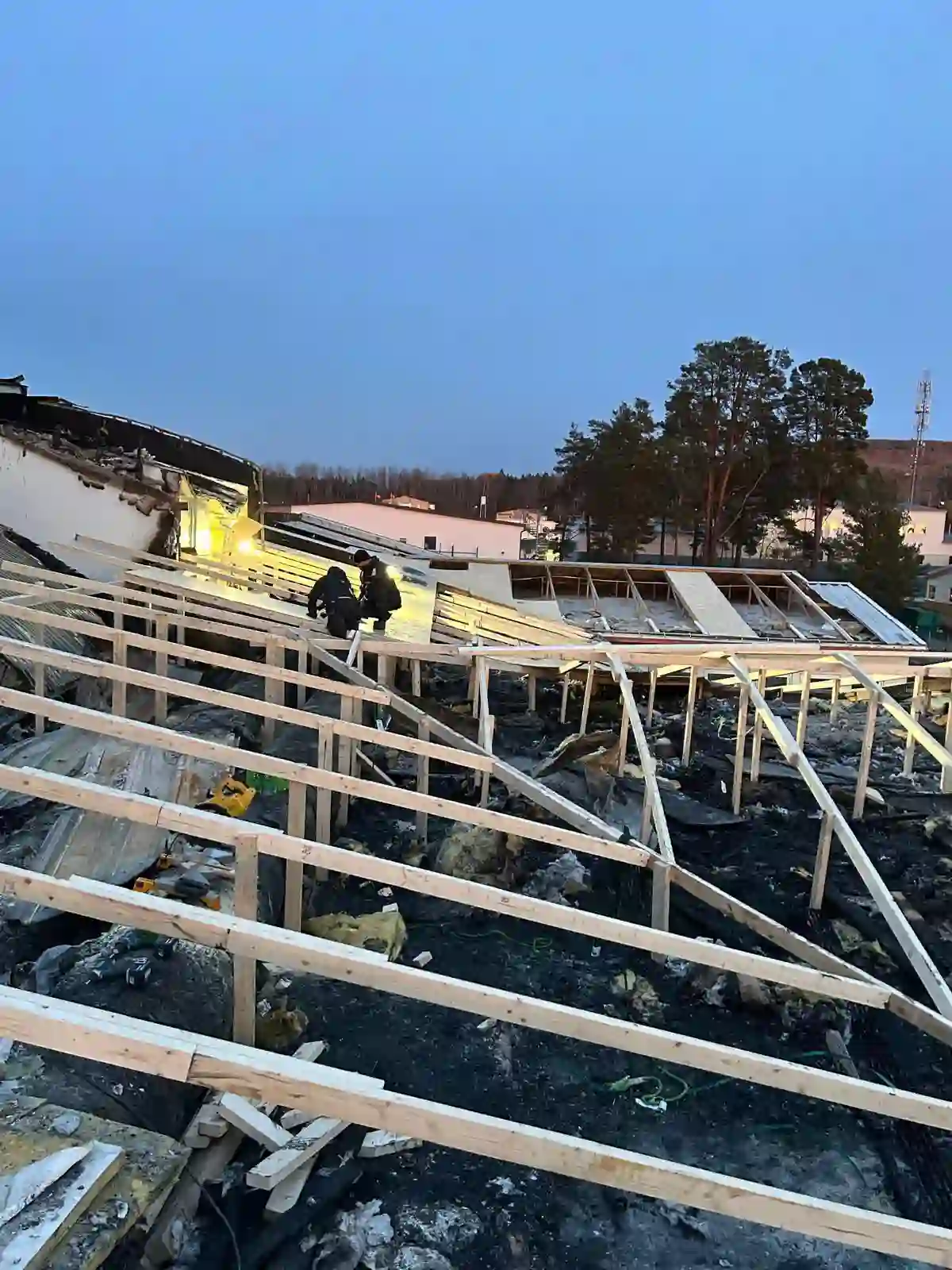

Arbetet utfördes dessutom under en period med begränsat dagsljus. Bilderna visar hur delar av arbetsområdet belystes med tillfällig arbetsbelysning. Belysning, material, verktyg och säkra arbetsvägar behövde fungera tillsammans för att arbetet skulle kunna genomföras.

Säkerhetsmedvetet arbete på det brandskadade taket

Arbete på ett brandskadat tak innebär särskilda risker. Det kan finnas öppningar som är svåra att upptäcka, lösa byggnadsdelar, försvagade takstolar och material som riskerar att förskjutas när det belastas.

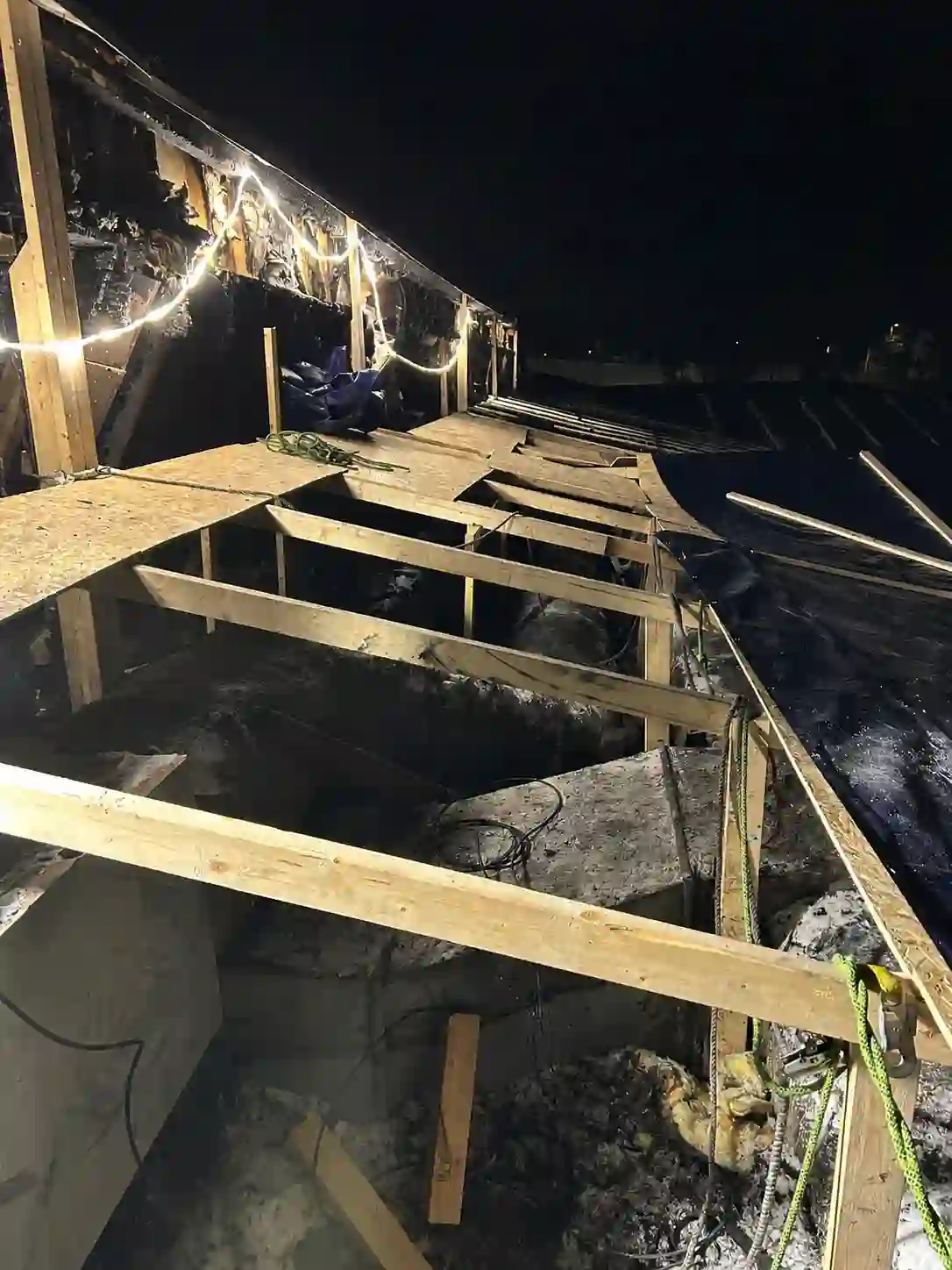

Saneco arbetade med taksäkring och fallskydd genom hela genomförandet. Tillfälliga träkonstruktioner och skivor användes för att skapa tydligare arbets- och gångytor över de öppna delarna. Vid arbetet på taket användes fallskydd enligt projektets arbetsmetod.

Rivningen utfördes stegvis för att bränt material skulle kunna tas bort utan att arbetsområdet öppnades mer än vad som kunde hanteras. De provisoriska takstolarna byggdes upp efter hand och skapade stöd för träskivorna och den efterföljande täckningen.

Det säkerhetsmedvetna arbetssättet minskade risken för:

  • fall genom öppningar mellan takstolarna
  • fall från takets ytterkanter
  • att brandskadade byggnadsdelar försköts eller föll
  • att personal belastade osäkra delar av konstruktionen
  • att löst rivningsmaterial föll ned i byggnaden
  • att verktyg och material placerades på instabila ytor
  • att snö och nederbörd trängde in genom de öppna takpartierna
  • att presenningar saknade tillräckligt stöd över större öppningar

Genom att kombinera fallskydd, tillfälliga arbetsytor och en tydlig arbetsordning kunde rivningen och den provisoriska uppbyggnaden genomföras på ett mer kontrollerat sätt.

Så genomfördes arbetet

Arbetet inleddes med taksäkring och etablering av fallskydd. Eftersom stora delar av taket var öppna behövdes säkra arbetsvägar över konstruktionen innan rivningen och uppbyggnaden kunde fortsätta.

Bränt och skadat material revs därefter bort från de berörda delarna. På bilderna syns hur förkolnade takstolar, skadad isolering och rester från yttertaket frilades och avlägsnades. Rivningen genomfördes successivt för att arbetsområdet skulle kunna hållas under kontroll.

Läs mer om hur Saneco arbetar med rivning och sanering i samband med byggskador och återställningsprojekt.

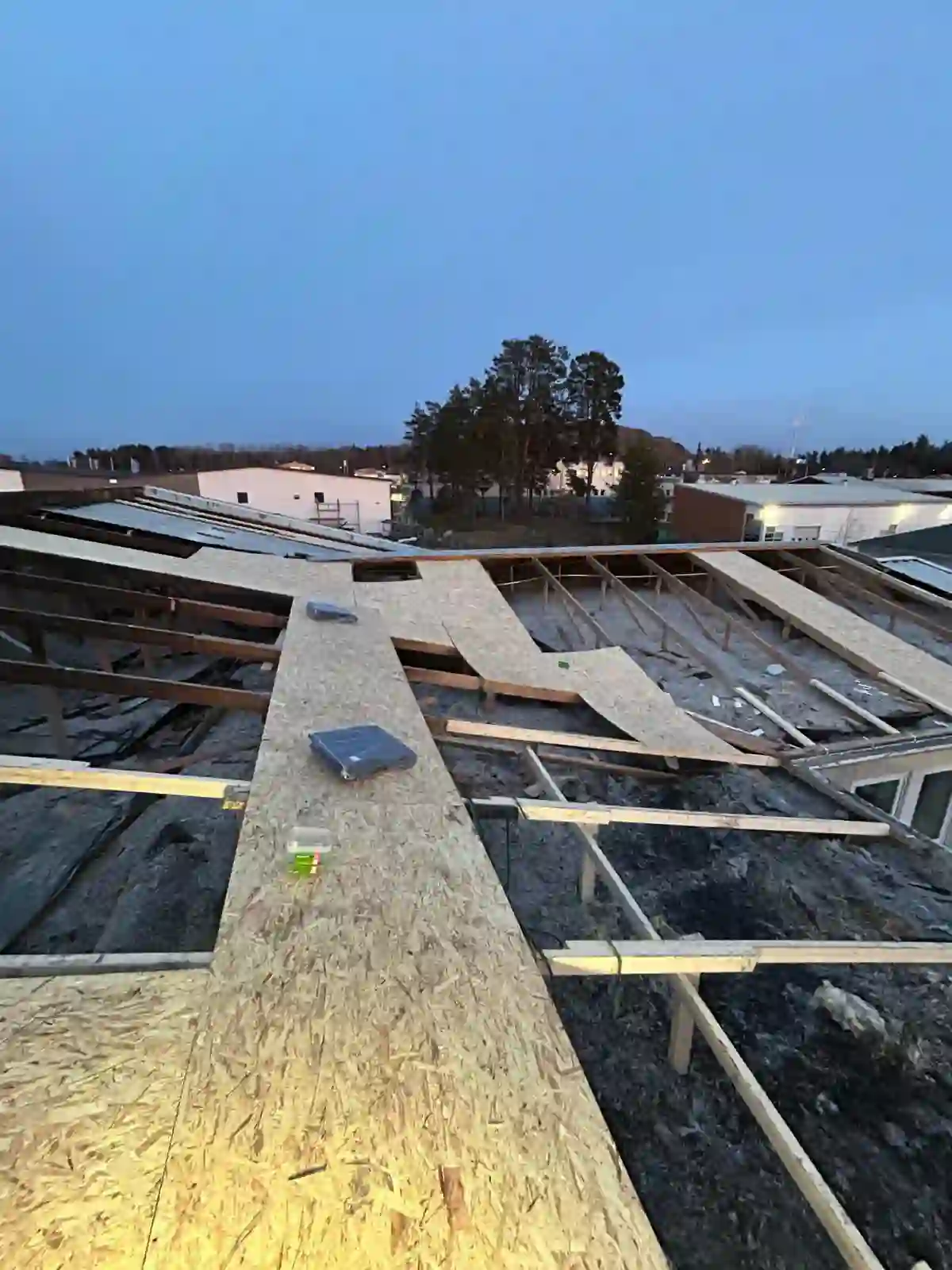

Efter rivningen byggdes provisoriska takstolar över de öppna delarna. Träkonstruktionerna anpassades till takets befintliga form och gav stöd åt den tillfälliga täckningen. Där det behövdes monterades träskivor för att skapa ett sammanhängande underlag.

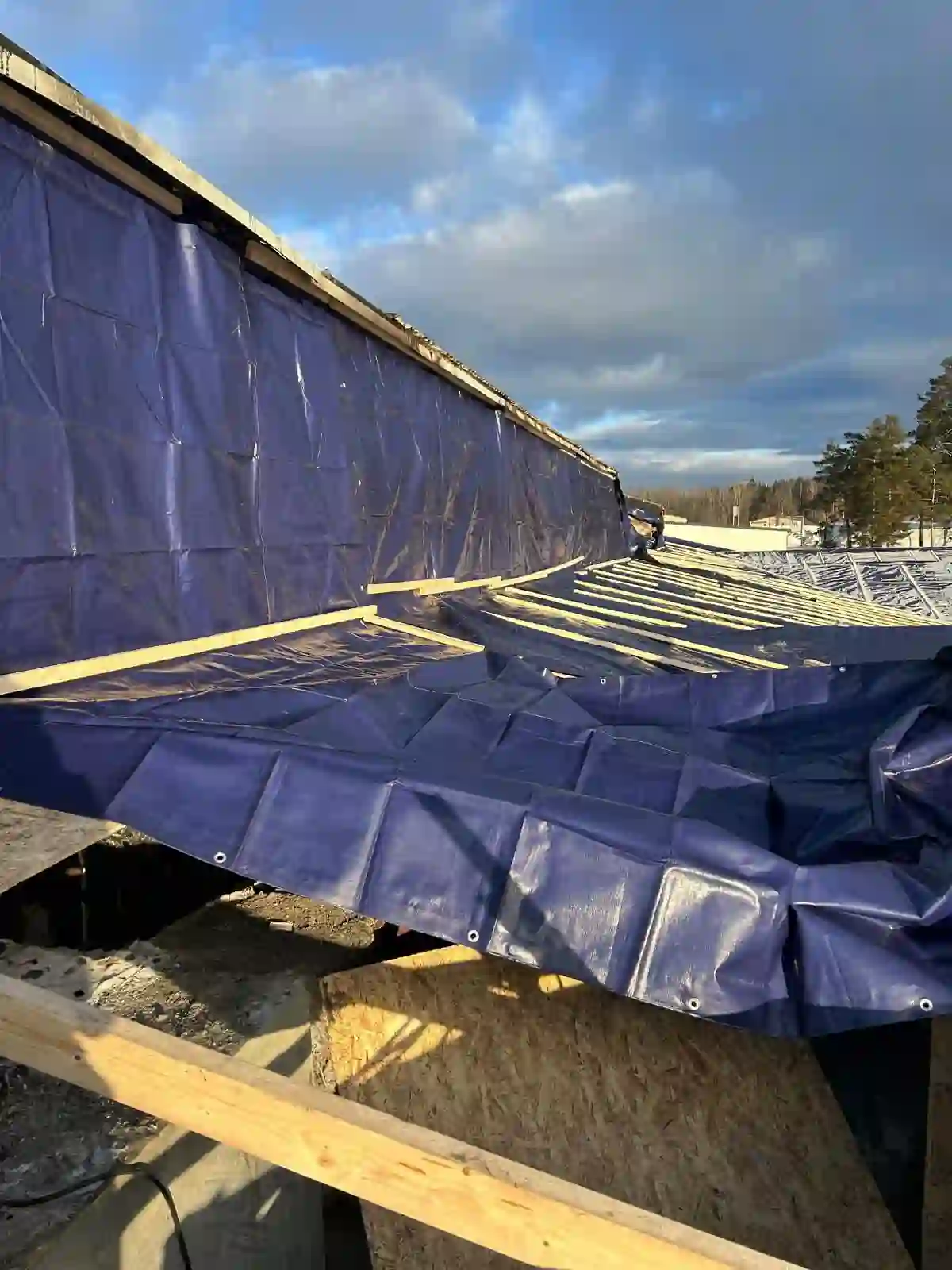

Presenningar lades därefter över takytorna och fixerades mot träkonstruktionen. På flera delar monterades reglar ovanpå presenningarna för att hålla materialet på plats och följa takets riktning. Täckningen utfördes över flera sammanhängande takfall och anslutningar.

Arbetet genomfördes etappvis över taket. När en del hade rivits och förberetts kunde provisoriska takstolar, skivor och presenningar monteras innan arbetet fortsatte till nästa område.

Uppdraget samlade flera moment inom byggservice, rivning, snickeri, taksäkring och provisoriskt väderskydd. Den här typen av samordnade insatser är en viktig del av Sanecos arbete med byggskador och försäkringsärenden.

Problem som undveks genom planering och taksäkring

Genom att säkra taket och bygga upp tydliga arbetsytor kunde personalen undvika att förflytta sig direkt över öppna eller svårt brandskadade delar. Fallskyddet minskade risken för allvarliga fallolyckor under arbetet på den tre våningar höga byggnaden.

Den etappvisa rivningen minskade även risken för att för mycket av konstruktionen öppnades samtidigt. På så sätt kunde bränt material avlägsnas och nya provisoriska stöd byggas upp i en kontrollerad ordning.

Genom att montera provisoriska takstolar och träskivor fick presenningarna ett stabilare underlag. Det minskade risken för att täckningen skulle sjunka ned i stora öppningar eller belastas ojämnt av snö och vatten.

Den provisoriska täckningen begränsade samtidigt byggnadens fortsatta exponering för nederbörd. Därmed minskades risken för att den ursprungliga brandskadan skulle följas av ytterligare vatten- och fuktskador inne i fastigheten.

Resultat och provisoriskt färdigställande

När arbetet avslutades hade bränt material rivits bort från de berörda delarna och provisoriska takstolar byggts över de öppna takpartierna. Träskivor och presenningar hade monterats för att skapa en sammanhängande tillfällig täckning.

Det färdigställda väderskyddet gav kontorsbyggnaden ett provisoriskt skydd mot snö, regn och vind inför den fortsatta återställningen. Täckningen begränsade den direkta exponeringen för snö, regn och vind och skapade bättre förutsättningar för den fortsatta hanteringen av byggnaden.

Arbetet genomfördes under jul och nyår 2025-2026 och slutfördes enligt den dokumenterade omfattningen. Projektet utfördes åt Ocab som utförandeentreprenad enligt AB-U 07.

Projektet visar hur ett akut skadeuppdrag efter en brand kan kräva flera samordnade byggmoment: taksäkring, fallskydd, kontrollerad rivning, tillfälliga träkonstruktioner och provisoriskt väderskydd.

Läs mer om hur Saneco arbetar med brandskador och byggteknisk återställning.

Fler bilder från projektet

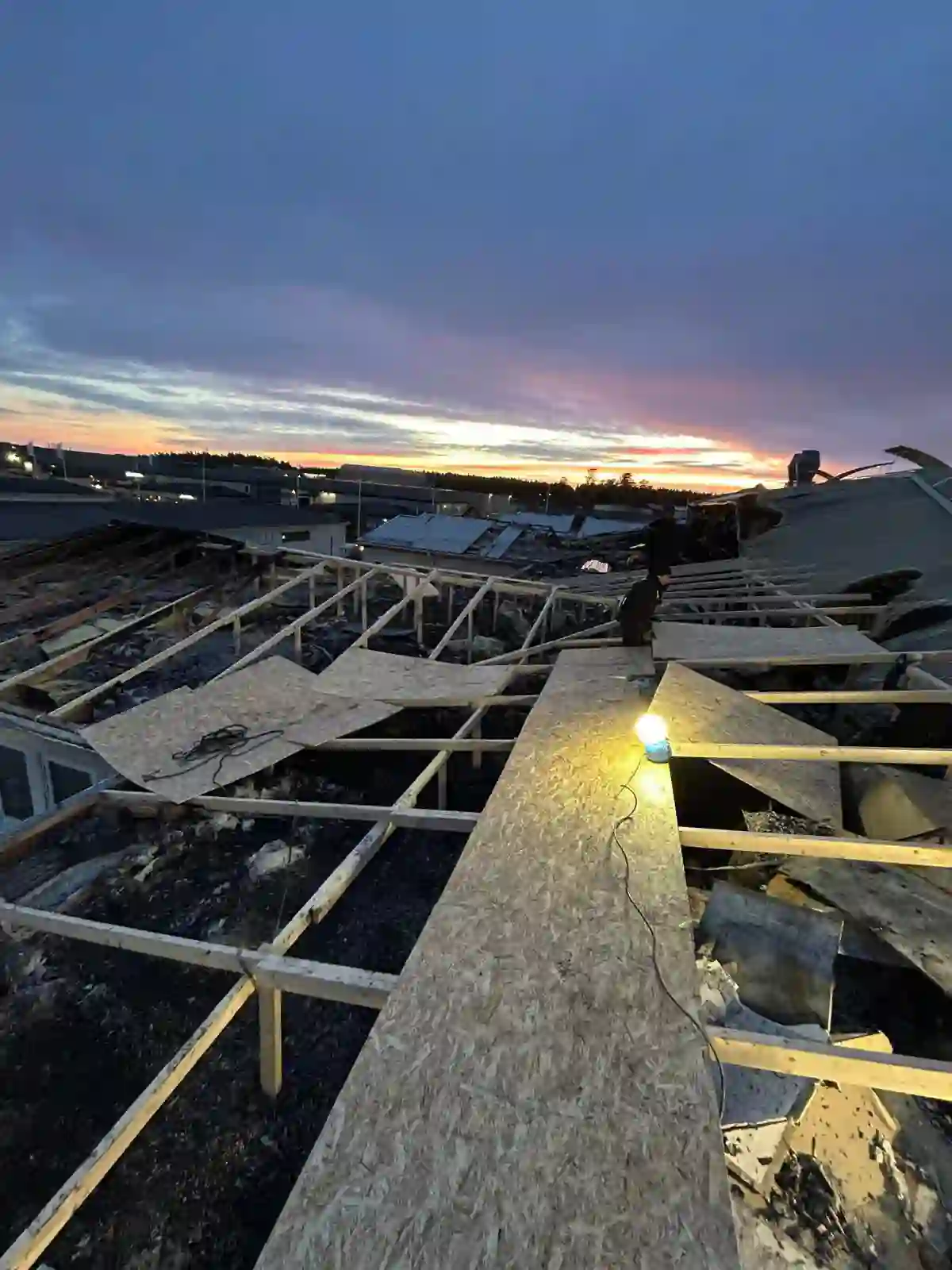

Bilderna visar arbetets olika skeden efter takbranden: taksäkring, uppbyggnad av provisoriska takstolar och arbetsytor, montering av träskivor samt den avslutande tillfälliga täckningen med presenningar.

Behöver en fastighet säkras efter en brand?

Efter en brand kan snabba byggtekniska åtgärder behövas för att säkra konstruktionen och skydda byggnaden mot ytterligare skador. Saneco Bygg hjälper skadeföretag, försäkringsbolag, fastighetsägare, företag och andra professionella beställare med rivning, taksäkring, provisoriska konstruktioner och byggarbeten efter brandskador.

Vi har kontor på Lidingö och utför uppdrag i Täby, Stockholm och hela Storstockholm. Kontakta oss för ett förutsättningslöst samtal eller för att skicka underlag om en byggskada.

Fler referensprojekt

Fasadmålning av ridhus i Upplands Väsby

Målning av vindskivor på Stockholms stadion

Badrumsrenovering på Valhallavägen i Stockholm
